De bouw van de nieuwe productie-eenheid voor elektriciteit (stoom-gasturbine) is begin 2023 van start gegaan.
We werken voor dit project samen met verschillende experts in dit type bouwplaatsen. Daarnaast hebben we effectenstudies uitgevoerd (lawaai, pollutie ...) en respecteren we alle in de bouwvergunning bepaalde voorwaarden om het ongemak voor de omwonenden tot het minimum te beperken.
Dit is de tijdlijn van de verschillende fasen:
In de eerste fase gieten we de funderingen die de centrale en haar machines zullen dragen. Ze moeten dus bijzonder solide en stabiel zijn.

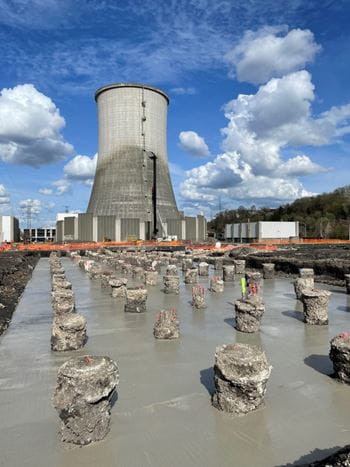

Een van de eerste bouwactiviteiten in een industrieel project is het aanbrengen van palen (= kolommen van gewapend beton) in de grond. Dat gebeurt om zijn weerstand te verbeteren, zodat hij het gewicht van de grote machines, de verschillende uitrustingen en de gebouwen in alle veiligheid kan dragen.
We gebruiken daarvoor de heimethode, die een snelle uitvoering mogelijk maakt, de impact op de bodem beperkt en de intensiteit van de trillingen en het lawaai controleert.
Dit werk is door het Belgische bedrijf Franki Foundations uitgevoerd, een wereldleider in de diepe funderingstechniek.
Meer details?
Het plaatsen van de funderingspalen gaat verder. Om de verschillende werkzaamheden op de werf op elkaar af te stemmen, wordt de werktijd voor het plaatsen van de funderingspalen vanaf 16 oktober aangepast: van 7 uur 's ochtends tot 7 uur 's avonds, en alleen op weekdagen. Deze laatste fase duurt tot december.
We willen de omwonenden bedanken voor hun begrip. Wees gerust: Luminus doet er alles aan om de overlast tot een minimum te beperken.
De voorbereiding van de funderingen voor de gasturbine, de stoomturbine en de ketel zijn gestart Het consortium Cobra-Sener-GE, dat verantwoordelijk is voor de bouw, koos het Belgische bedrijf Besix om deze werken uit te voeren.

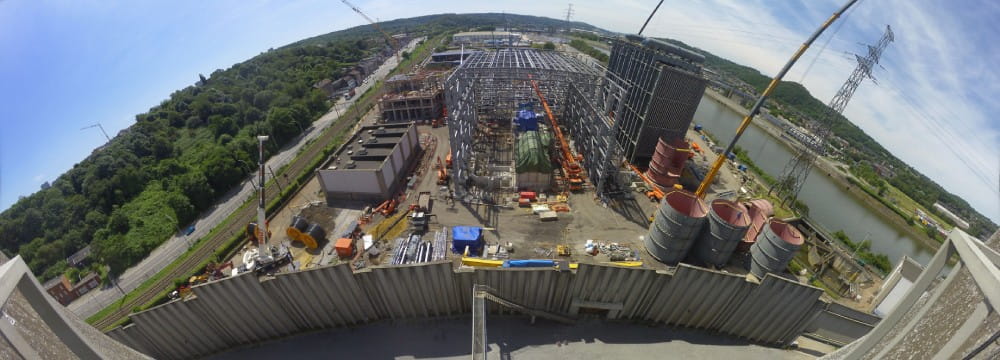

Wij zullen u op deze pagina blijven informeren over de voortgang van de bouwplaats.
Kom regelmatig een kijkje nemen.
